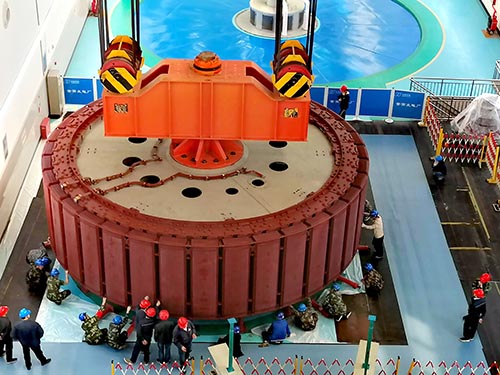

中國電力網訊 3月11日,重達500噸的董箐水電站1號機轉子一次性起吊成功,標志著機組檢修進入重要工期節點,為圓滿完成董箐水電站2號機組B級檢修的工作任務打下了堅實的基礎。
董箐水電站是西電東送第二批重點電源項目之一,工程總裝機容量為88萬千瓦,安裝4臺22萬千瓦水輪發電機組,年平均發電量為31億千瓦時。
為保證設備安全可靠運行,提高電網供電能力及安全經濟運行水平,貴州北盤江董箐發電廠根據相關要求,按照設備狀態評價、系統特點及運行狀況,每年有針對性地對機組部分設備進行檢查、修理。中國安能第二工程局承擔了電站2號機組B級檢修任務。
當日12時,董箐電站1號發電機轉子從機坑緩緩吊起,在地面指揮和現場工作人員的密切配合下,轉子平穩地吊離機坑,按指定的路線移送至檢修平臺的支墩上固定就位,整個起吊過程用時50分鐘。
水輪發電機轉子的拆離與吊出是水輪發電機組檢修中的重要環節之一,關系到整體檢修進度,意義重大。
為確保董箐電站2號機轉子順利起吊,中國安能第二工程局董箐檢修工作組提前編制了《2號機組轉子吊出施工方案》《吊機操作說明》與《安全注意事項》,并組織全體檢修人員進行學習和安全技術交底。起吊過程中,嚴格按照施工方案及分工,逐一核對、檢查各項安全措施和保障措施,責任到人,統一指揮,確保起吊工作萬無一失。
目前,電站機組檢修工作正有條不紊地按計劃推進,在接下來的檢修中,全體檢修人員將齊心協力、攻堅克難,確保高質量完成機組檢修工作,打造好中國安能二局檢修名片。
